基于配電自動化主站系統的配電終端自動批量調試
發布時間:2024/06/13武漢市豪邁電力自動化技術有限責任公司


國網某省電力公司《配電自動化建設指導意見》中提到,“十四五”末配電自動化覆蓋率目標為實現100%,某供電公司截至2023年底配電自動化覆蓋率為60%,為積極響應省公司政策方針,2024年、2025年計劃有大量柱上開關、環網柜等配電設備接入配電自動化主站系統,面臨著配電設備調試工作量大幅增加,而現有人員配備嚴重不足,亟需通過技術手段提升配電終端調試效率,推進配電自動化實用化應用進程。






針對當前配電終端人工手動對點程序復雜、任務繁重的現狀,供電公司組織開展了新一代基于線上的配電自動化終端自動聯調測試工作。 該市轄區目前共有2218臺終端,規模龐大,結構復雜,線路開關數量多,調試工作量非常大。 為減少調試時間,提高工作質量,要求在當前每臺配電自動化聯調時長2-3小時的基礎上,降低到每臺時長小于25分鐘。 為此,供電公司聯合武漢豪邁和主站廠家共同開展了基于配電自動化主站系統的配電終端自動調試技術研究及應用。

以往配電自動化終端調試過程需要主站和現場調試人員同時完成,終端調試人員把卡的IP、線路名稱、開關位置、終端設備ID、終端證書發給主站人員,主站建設通道,然后把鏈路地址、主站前置IP、端口號、APN發給現場調試人員進行終端配置。 終端配置完成后,需要主站在配電自動化主站系統中查看是否在線,如果設備在線則進行“三遙”試驗,通過電話溝通進行遙信變位、遙測數據上傳、遠程遙控操作以及電量、定值、錄波等的召喚,調試過程中人工對點繁瑣,終端廠家多、調試軟件不統一等,耗時耗力。調試人員配置終端參數時,要求對調試軟件、終端的每個參數定義非常熟悉,與主站對點過程中做遙信信號變位,做遙測時使用測試儀進行加量。

為提高配電終端測試效率,此次武漢豪邁協助供電公司將 現有的6臺配電之星系列配電自動化終端測試儀升級為自動聯調功能,將終端聯調倉庫升級為配電終端自動聯調測試平臺。

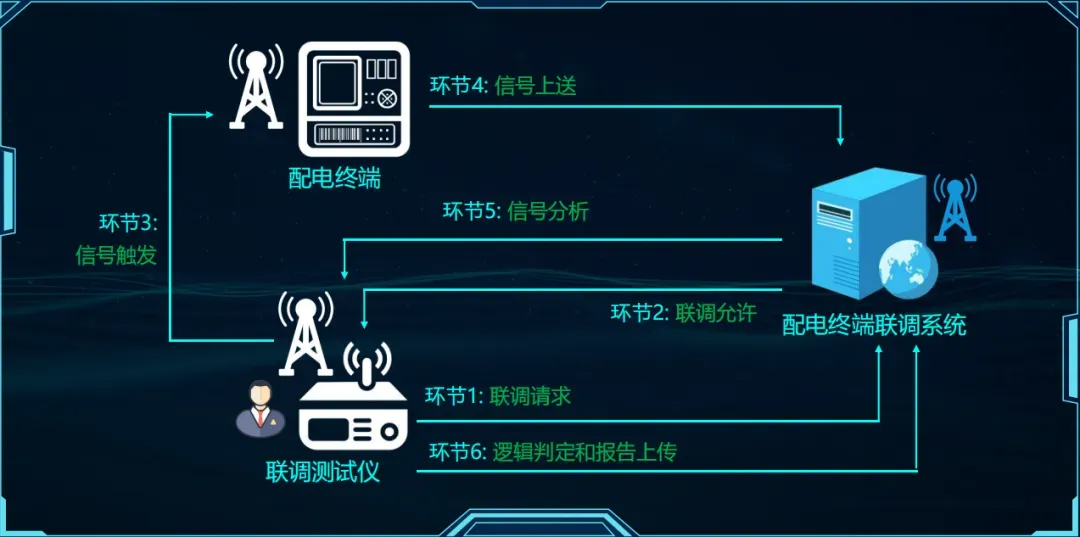

通過配電自動化終端自動調試系統規范調試過程,數據自動加密上送至主站確認,投運過程若巡查到終端運行異常,可以通過配電自動化終端測試儀監視和分析終端報文,不需要與主站電話溝通,為就地排查問題提供可視化數據分析,實現主站無人值守完成主站對點工作,同時對終端采樣精度、終端保護定值校驗、FA邏輯驗證、加密模塊檢測等同步驗證,并自動生成防修改的加密測試報告,上送至主站以供存檔查看。

系統實施后,配電自動化終端聯調時長由之前的165分鐘縮短至25分鐘,顯著縮短了時長,改進了管理流程,極大地提升了調試工作效率和質量,為配電網安全、穩定運行提供了有效技術支撐。



?
